一、商丘市第三人民医院影像科整体搬迁项目
高铁,是国家的经济大动脉;商丘高铁站,作为中国高铁网络中的大型交汇站之一,极大地提升了商丘市在河南省的经济地位,进而提高了在全国的地位。为了商丘高铁站的建设,商丘市对高铁站附近的建筑进行了科学的规划。位于高铁站附近的商丘市第三人民医院,按照规划必须搬迁。
2017年8月初,商丘市第三人民医院接到商丘市相关部门通知,立即开始部署医院的搬迁。在商丘三院的整体搬迁计划中,影像科的主要设备高端CT与磁共振必须在2017年8月25日前完成搬迁。然而,当医院接到这个通知的时候,新机房选址工作还未完成。
如果说影像科整体搬迁项目是一场战役的话,号角已经毫无防备地吹响了,倒计时已经开始。
1、影像科的选址、规划和布局
此次要移机的CT设备、磁共振设备原来分别安装在两个不同的的楼栋,且分属于两个独立的科室管理。两个科室,风格不同,工作习惯不同,此次搬迁后,将把新机房全部合在一个建筑体内,以影像中心的平面布局形式面对广大患者。
所以,在短短的两天内,必须进行细致的勘查和论证,合理科学的选定新址;并根据现有建筑状况,克服现有建筑的局限性,通过规划来满足不同科室的习惯和需求,通过布局改善患者的舒适度,通过设计提高患者的影像检查效率,这无疑成为本次影像科整体搬迁项目最重要的开局。
2、整体施工的监理、协调
作为医院最重要的医疗设备——影像设备,需要的配套和附属工程异常繁多和复杂,比如防护、屏蔽以及符合检查流程的建筑通道设计等等。
同时,三院院领导要求,在此次搬迁过程中,坚决不能因为搬迁的原因,给患者的影像检查带来不便。所以,搬迁过程中,在这么短的时间内,不同施工单位,不同设备的拆机、移机,临床科室对不同设备的不同需求,都要求项目实施过程必须结合设备的特点交叉实施搬迁,这是此次搬迁项目的又一巨大挑战。
二、大德医疗所拥有的
大德医疗,是一家为医院影像科提供整体解决方案的专业性公司,由大德医疗科技有限公司和大德医院管理有限公司组成。自面市以来,围绕着医学影像科,大德医疗科技有限公司主要提供医学影像科高端影像设备的装机、移机、维修等服务,以及高端影像设备维修工程师的培训。
大德医院管理有限公司提供医学影像科的整体规划设计、影像科科室学术培训、影像科室管理培训、全院的影像学术建设,以及医联体或医共体影像中心的设计、管理培训及学术培训,并涉足自主和合作建设独立医学影像检查中心。
三、征战
接到项目委托后,大德医疗立即组成项目专家组,联合商丘三院设备科、影像科,奔赴项目一线。
1、选地址



经过当天长达十几个小时的考察选址,终于把设备的新机房选好了。设备科长、磁共振主任、CT主任、大德医疗的技术专家组在夜色中拖着疲惫的步伐回到酒店后,又在不眠之夜中展开论证和设计。
2、规划设计布局影像科



根据医院领导沟通对未来影像中心的发展要求,首先对所选场址的建筑进行了精确、细致的勘查、测量,和设备科、CT室、MR室的相关领导所有进行了迅速的论证。
① 与CT科室主任和磁共振科室主任分别沟通两个科室的具体信息,如人员情况、位置需求。公司的专业技术人员向两位主任详细介绍设备对场地的具体要求;
② 现场模拟病人登记、候诊、检查、取报告等全流程,依据流程进行现场走位,从而优化新机房的大致设计思路;
③ 精准设计,多种方案备选。
3、旧址和移机目标考察


原磁共振科室 原CT科室
i. 对涉及到移机的高端设备的配置、部件进行统计,并了解配套设备的详细参数;
ii. 对从旧址到新址之间的运输方案进行优化,包括:运输路线的规划及优化、运输工具的选择、运输时间的选择等等,其宗旨是尽可能降低因为超大型设备的运输给医院道路所带来的影响,同时尽可能降低因为移机而给医院带来建筑物的改造成本。
4、附属工程的协调
高端影像设备的移机,不仅仅只是主机的拆机与装机这么简单;CT设备的移机必然带来新扫描间防护工程地实施,磁共振设备的移机必然带来新磁体间屏蔽工程的实施,以及保障磁共振设备正常运行的精密空调移机的实施等等。
针对影像科整体搬迁项目所涉及到的相关需求,大德医疗依靠其深厚的行业资源和良好的行业口碑,在最短的时间内帮助医院协调到每个工程的优质供应商。
5、准备工程计划的制定与监督
要想按照医院的实际要求,在最终的截至日期之前顺利地完成移机,新机房的基建准备工作就变得至关重要。为了能够帮助院方最终完成政府的要求,大德医疗多年积累的丰富的项目管理经验,为影像科整体搬迁项目保驾护航。
大德医疗对机房的装修、防护工程的实施、屏蔽工程的实施等全面的准备工作制订了详细的步骤计划和时间安排,列出时间进度表,并设置不同的项目负责人在不同的时间节点之前协助院方对工程进行查验、督促,保证了项目实施的效率。
6、移机

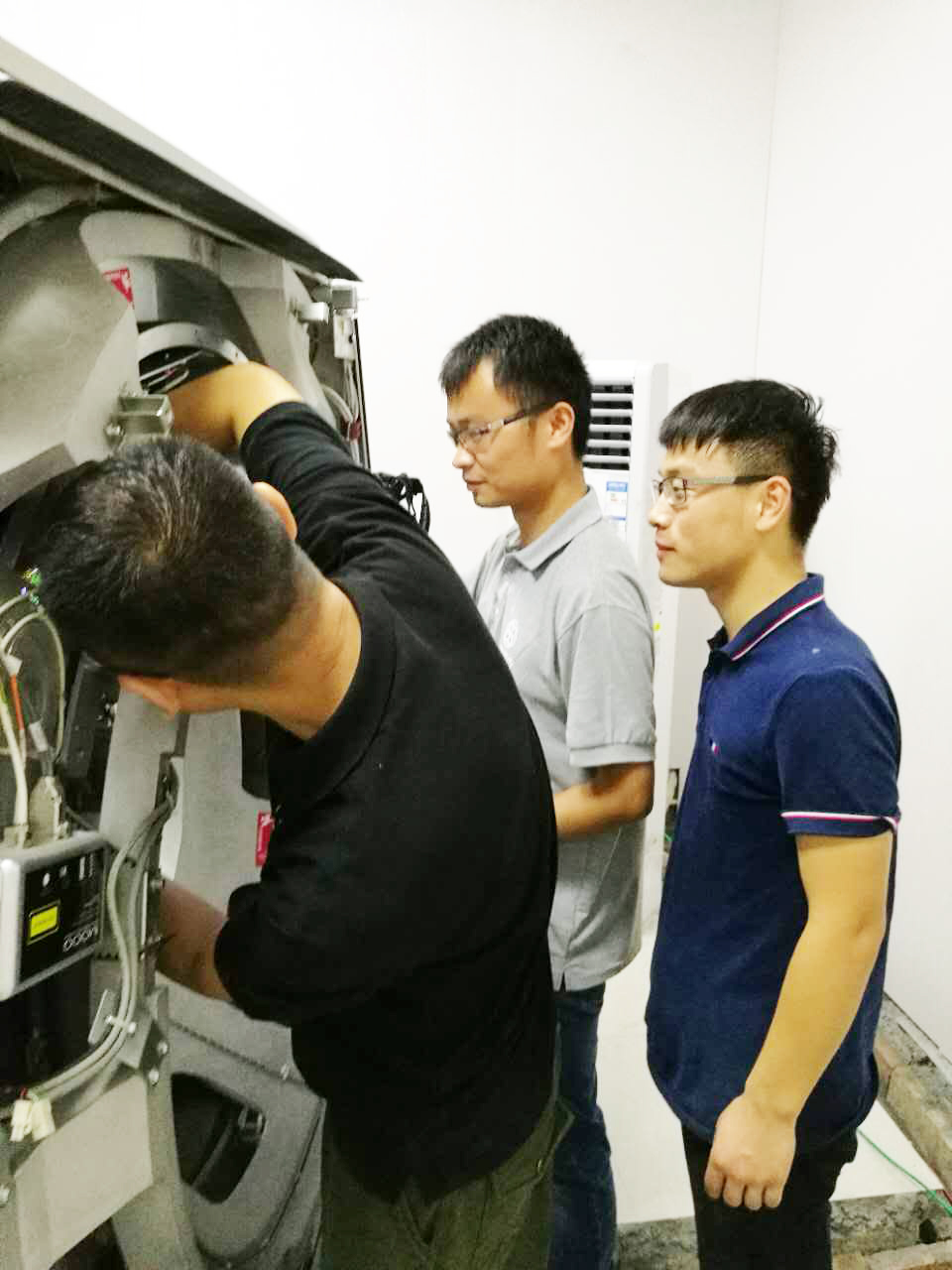

①于2017年8月20日下午四点整,大德CT移机团队携带专业的移机工具抵达场地,开始CT的移机工作。
主要分为以下几个工作步骤:
i. 制定机架病床的定位方案;
ii. 整机拆迁;
iii. 整机搬运;
iv. 整机保养
v. 安装、调试;
vi. 整理工具,清扫机房
最终8月23日下午五点整,结束了CT 的移机工作。整个CT拆机、移机过程持续3天,与行业内常规的CT移机工程一周的工期相比,缩短了将近一半的时间,看似简单的移机工作,凝结了工程师团队的智慧、汗水以及责任担当。
准备工作的充分、大德医疗高级维修工程师的精湛技术、CT工程师团队的不辞劳苦、医院职能科室的通力合作,漂亮 收官。


③在2017年8月23日下午四点整,大德磁共振移机团队携带全套专业移机工具抵达场地,开始了磁共振的移机工作。
具体分为以下几个步骤:

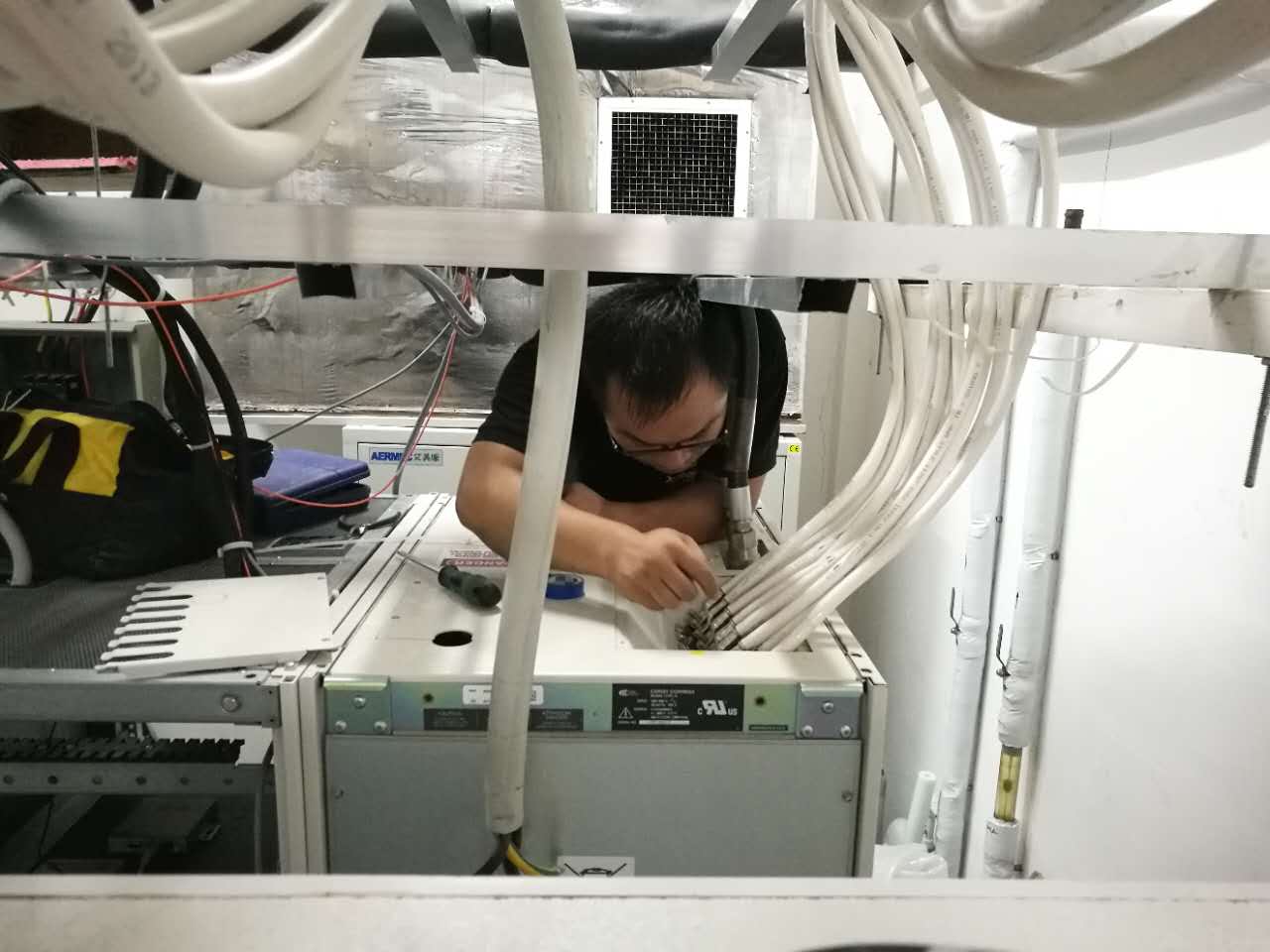

i. 对磁共振设备进行系统检测;
ii. 退磁,拆机;
iii. 运输MR设备的各个部件;
iv. 装机;
v. 励磁,匀场,系统校正。
磁共振设备移机的复杂程度和难度相对较高。行业内常规磁共振设备拆机、移机需要2周的时间,而针对此次商丘市第三人民医院的移机项目,大德技术部投入最精锐的MR维修高级工程师和更多的维修工程师,几乎每天工作时间长达16个小时,终于在26日之前完成设备的拆迁,在31日之前完成装机后的系统校正,保证医院的磁共振设备正常投入使用,缩短了将近一半的工期,优质高效可见一斑。



4、凯旋而归
影像中心的规划、设计,也许并不难,尤其是仅仅是能够使用;
只要专业的平面设计和建筑规划,能做。
影像设备移机,实际也不难;
只要工程师团队具备相关的技术背景经验和移机必备的工具,能够实现。
但是,如果在标准移机的基础上进行一个时间限制,要求缩短一半工期,这对进行移机的技术团队的实力水平和综合素质就有了较高的要求;如果在时间限制的基础上,从影像科科室整体空间设计,到附属工程协调,再到所有工程计划制定与监督,乃至移机方案的最大限度优化,这无疑是一件艺术品的诞生过程。
影像科室,当你面对所有的艰难挑战时,请记住:
有我们——大德医疗,影像科整体服务解决方案的专家!
